粤港澳大湾区首座27万立方米LNG储罐外罐主体完工

时间:2023-02-08 点击量:507

  党的二十大报告指出:“深入推进能源革命,加快规划建设新型能源体系,坚定不移推动能源绿色低碳发展”。

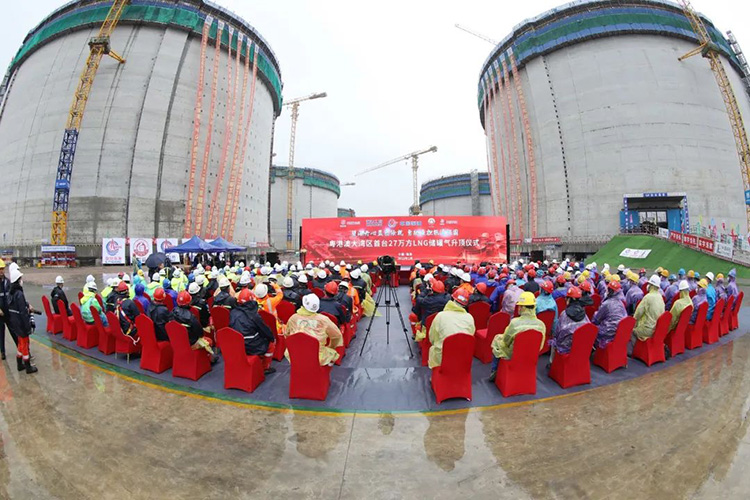

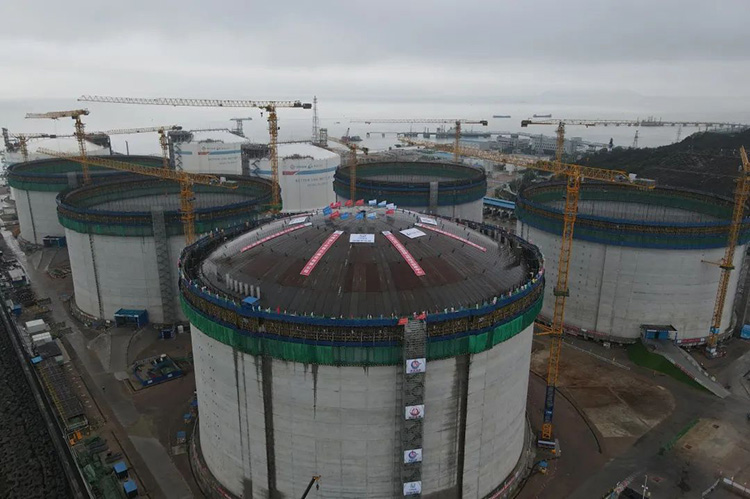

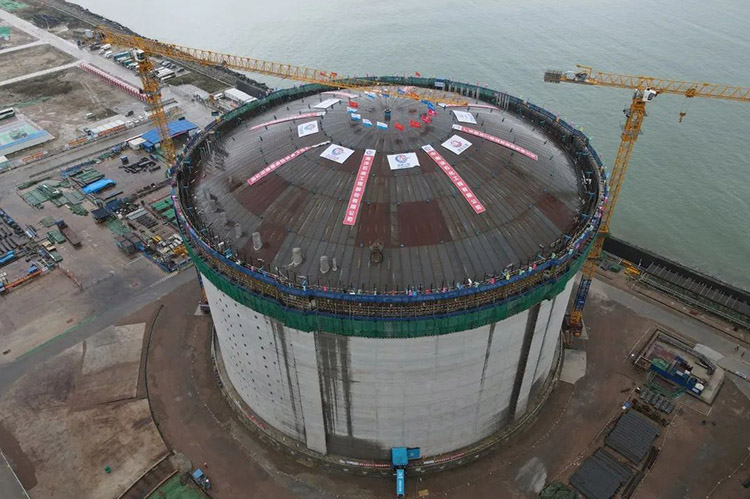

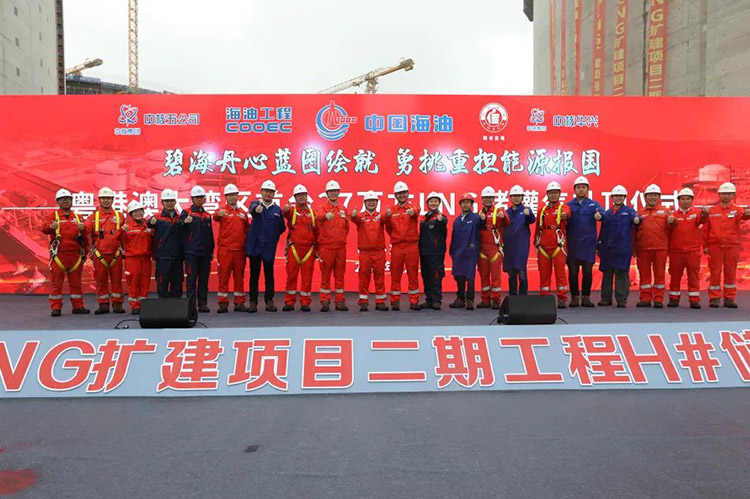

  2月7日获悉,由海油工程负责总包的金湾“绿能港”珠海LNG二期项目粤港澳大湾区首座27万立方米LNG储罐完成外罐主体结构施工作业,全面转入内罐施工阶段,二期项目设计同时建设5座储罐及配套设施,预计2024年建成投产后每年可向华南地区供应100亿立方米天然气,大幅提升该地区天然气供应保障能力。

  中国海油金湾“绿能港”位于广东珠海金湾区高栏港,是珠江口西岸最大的液化天然气接收站,一期项目于2013年投产液化天然气年处理能力为350万吨,是国内首个完全自主试车的液化天然气项目,投产至今累计进口液化天然气超2000万吨是保障粤港澳大湾区和华南地区能源安全的“主力军”之一。


  金湾“绿能港”二期项目被列入国家石油天然气基础设施重点工程,于2021年6月开工建设,同时建设5座27万立方米液化天然气储罐及配套设施,2024年建成投产后金湾“绿能港”将成为华南地区规模最大天然气储运基地,年处理能力可达700万吨,折合气态天然气约100亿立方米,可供2777万户居民使用1年。

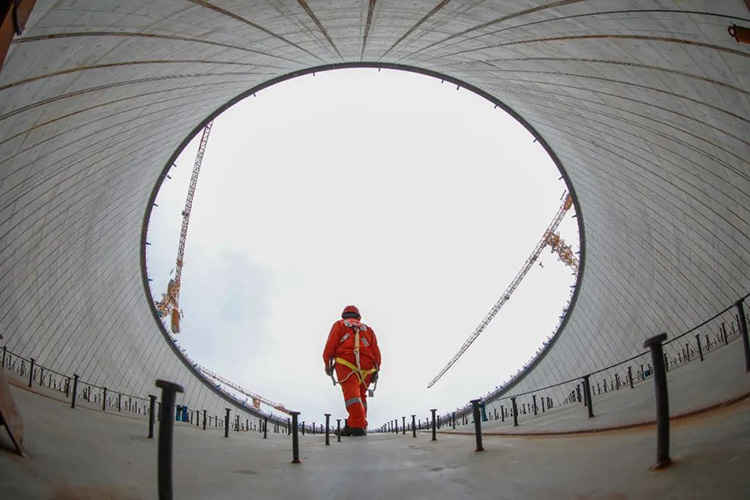

  该储罐直径94.2米,高65.7米,单罐混凝土浇筑量45000立方,相当于21个标准奥运竞赛泳池容量,是全球单罐容量最大的液化天然气储罐之一,工程量巨大,项目所在区域存在大量冲沟、漏斗易松动风化岩石等地形,是目前国内地质条件最复杂抗震设计难度最大的液化天然气储罐工程,给项目设计建造提出巨大挑战。


  建设团队创新应用全模型有限元分析、数字孪生等,多项自主技术依托数智管理平台,对关键作业流程进行在线分析优化,大幅提升施工安全、质量和效率实现310万工时零事故,创造了7天完成单层施工的行业最快纪录,以100%合格率通过拱顶块密封性测试,为建设完工提供坚实保障。


  下一步,项目团队将深入贯彻党的二十大精神,认真落实集团公司和公司工作会议各项部署,全力推进后续4座储罐建设,为项目按期投产提供坚实保障。
